Liittyminen sähköverkkoon

Mikäli haluat liittyä sähköverkkoomme, on suositeltavaa lähestyä meitä hyvissä ajoin, viimeistään 3 kk ennen toivottua liittämisajankohtaa. Uuden sähköliittymän tilaaminen tapahtuu täyttämällä hakemus, jonka jälkeen olemme teihin yhteydessä liittymän saatavuudesta ja yksityiskohdista. Samalla hakemuksella voit myös pyytää liittämistä vesi- ja viemäriverkkoon. Liittämistä koskevat tarjouspyynnöt käsittelemme 2 kk kuluessa.

Kiinteistön omistajanvaihdostilanteeseen olemme tehneet avuksi lomakkeen, jonka pääset täyttämään alla olevasta linkistä. Lomakkeeseen kannattaa tutustua ennen kauppatilannetta.

Lasse Kukkula

sähkösuunnittelu

Liittymän käyttöönotto

Rakennetun liittymän käyttöönotto ja mittarointi tilataan yleistietolomakkeella. Tilaus on suositeltavaa tehdä hyvissä ajoin, viimeistään viikkoa ennen toivottua mittarointi ajankohtaa. Yleistietolomake palautetaan meille sähköpostitse osoitteeseen [email protected].

Sami Alm

järjestelmät ja energiamittaukset

Jori Simola

sähkönjakelu

Pientuotannon liittäminen

Jos suunnittelet aurinkopaneelien tai muunlaisen pientuotannon hankkimista, tutustu ohjeisiimme pientuotannon liittämisestä.
Pientuotanto

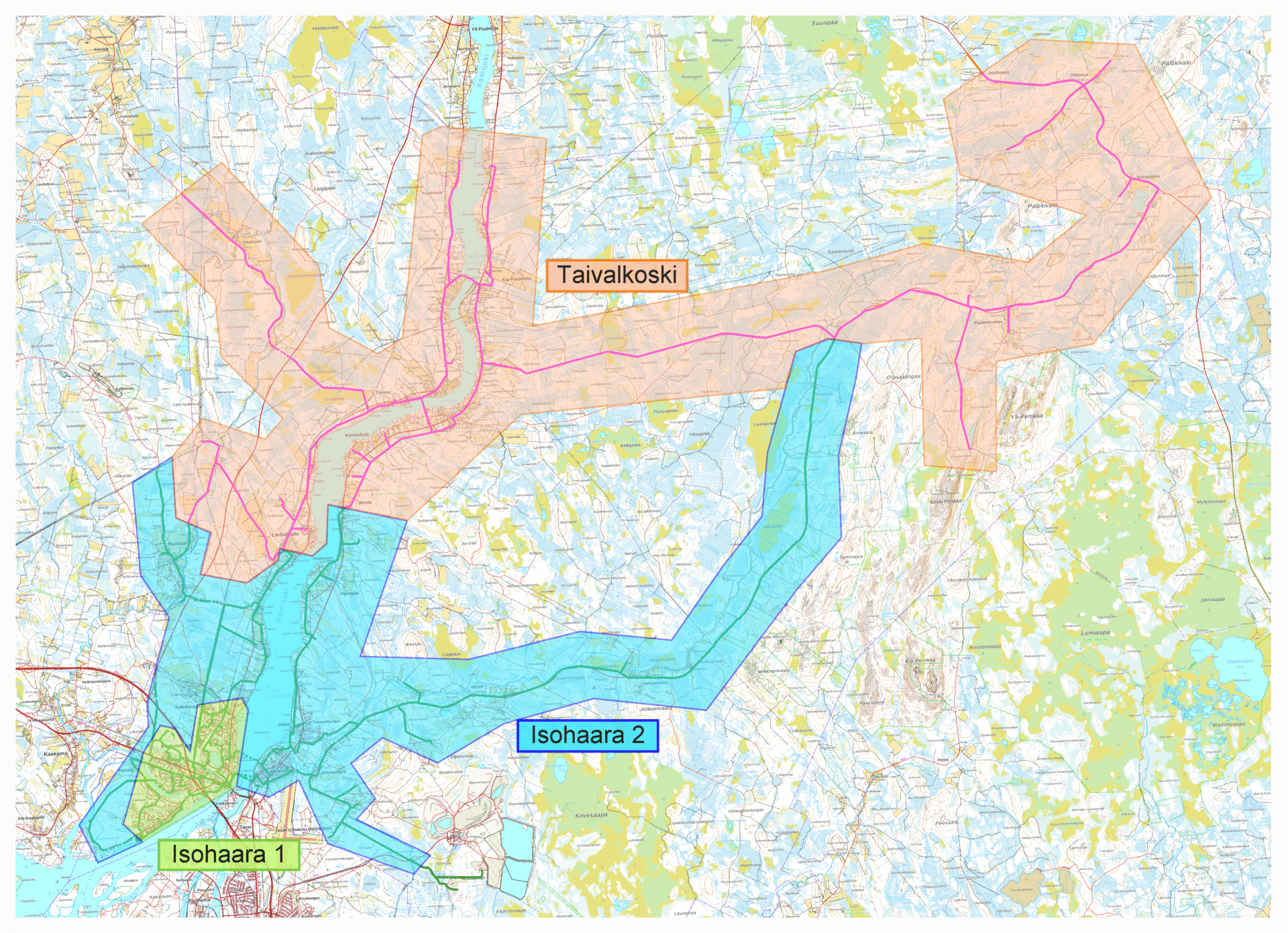

Kapasiteetti alueet kartalla

Vapaan kapasiteetin jakoperusteet

Vapaan kapasiteetin määrä jakeluverkossamme on määritelty kolmelle eri alueelle. Tämä kapasiteetti jaetaan potentiaalisten liittyjien kesken tasapuolisesti ja syrjimättömin perustein. Kapasiteetin jakoperiaatteita sovelletaan ≥ 1 MW keskijänniteliittymiin.

Vapaa kapasiteetti on kussakin verkon osassa on laskettu sähköasemien vapaasta päämuuntajatehosta, jakeluverkon kuormitettavuus huomioon ottaen. Kapasiteetin jako tapahtuu siten, että Isohaara 1 alueella, voidaan yksittäisen liittyjän käyttöön luvata 1/3 alueen vapaasta kapasiteetista. Isohaara 2 sekä Taivalkosken alueella voidaan yksittäisen liittyjän käyttöön luvata 1/2 vapaasta kapasiteetista.

Jos liityntätarpeesi on yllä mainittua suurempi, voit tiedustella meiltä myös joustavaa liittymissopimusta. Kapasiteetti varataan vasta liittymissopimuksen tekemisen yhteydessä. Keskijänniteliittymillä liittymissopimuksen ehtona on hyväksytty rakennuslupa.

Vapaa kapasiteetti jakeluverkossa

AlueKokonaiskapasiteettiVapaa kapasiteetti
Isohaara 125 MVA5 MVA
Isohaara 225 MVA2 MVA
Taivalkoski4,25 MVA1,25 MVA
